Um plano de SIPAT organiza os objetivos, o público, os temas, as atividades, os responsáveis, os prazos e os recursos da campanha. Também define como acompanhar a participação e registrar os resultados.
A seguir, você encontra um modelo para adaptar à sua empresa, além de orientações para distribuir as atividades entre setores, turnos e unidades.
Sumário
O que é um Plano de SIPAT?
Antes de tudo, vale reforçar: o plano de SIPAT não é apenas um cronograma com datas e palestras. Trata-se de um documento estratégico que define as metas, diretrizes, formatos e responsabilidades da campanha. Ele funciona como um guia para que toda a equipe envolvida saiba exatamente o que fazer, quando e com qual propósito.
Modelo de plano de SIPAT para preencher
Use os campos abaixo como roteiro de planejamento. Os exemplos são sugestões e devem ser adaptados aos riscos e às necessidades dos trabalhadores.
| Campo | O que preencher |
|---|---|
| Empresa e unidades | Estabelecimentos que participarão da campanha |
| Período | Datas da SIPAT e horários disponíveis por turno |
| Público | Setores, turnos e número de trabalhadores previstos |
| Diagnóstico | Riscos e necessidades que orientarão os temas |
| Objetivo | O que a campanha pretende ensinar ou reforçar |
| Tema central | Assunto que conectará as atividades |
| Programação | Atividade, data, duração, formato e público |
| Responsáveis | Quem coordena, executa e acompanha cada ação |
| Recursos e orçamento | Conteúdo, fornecedores, espaços, materiais e tecnologia |
| Comunicação | Canais, mensagens e datas de divulgação |
| Indicadores | Participação, conclusão das atividades e avaliação |
| Registros | Onde serão reunidos o plano, os materiais e as evidências |
Para cada atividade, registre uma entrega concreta. Por exemplo: “Realizar uma conversa sobre prevenção de quedas com cada turno e registrar as dúvidas que precisam de acompanhamento”.
Exemplo de Modelo de Plano de SIPAT
A tabela abaixo traz sugestões de etapas e prazos. Os prazos D-60, D-50 e D-30 indicam dias antes do início da SIPAT. Para avaliação e relatório final, considere cinco e quinze dias após o encerramento, respectivamente. Adapte os prazos ao porte e à realidade da sua empresa.

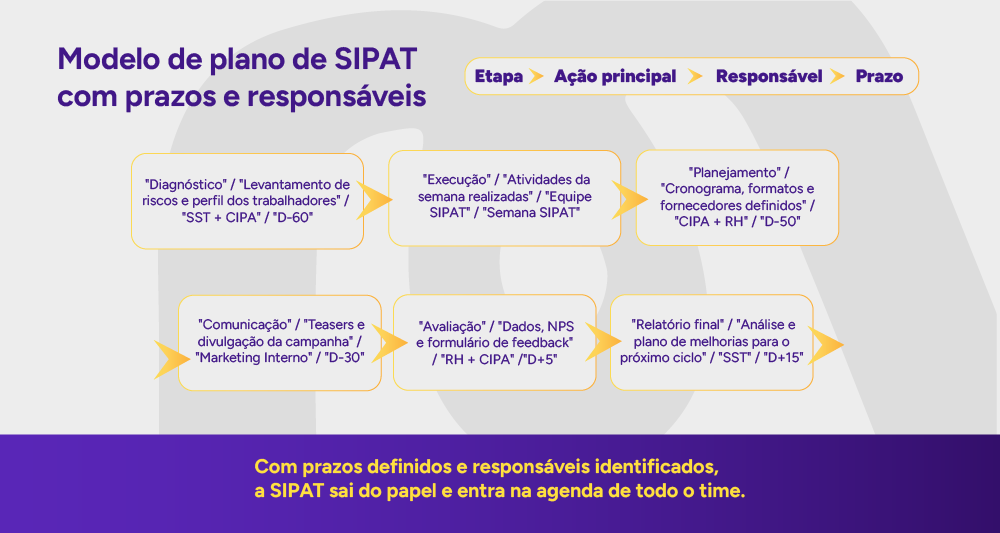

| Etapa | Ação | Responsável | Prazo | Indicadores |
|---|---|---|---|---|
| Diagnóstico | Levantamento de riscos, perfil dos trabalhadores e temas prioritários | SST + CIPA | D-60 | Checklist preenchido |
| Planejamento | Definição do cronograma, formatos e fornecedores | CIPA + RH | D-50 | Aprovação final do plano |
| Comunicação | Ações de teaser e divulgação da campanha | Marketing Interno | D-30 | Alcance de comunicação |
| Execução | Realização das atividades programadas com apoio da plataforma | Equipe SIPAT | Semana SIPAT | Participação total e feedback |
| Avaliação | Coleta de dados, indicadores e opiniões dos participantes | RH + CIPA | 5 dias após o encerramento | NPS e formulário de avaliação |
| Relatório final | Análise dos resultados e plano de melhorias para o próximo ciclo | SST | 15 dias após o encerramento | Relatório aprovado pela liderança |
Como medir a participação na SIPAT?
Uma opção é calcular a taxa de participação dividindo o número de trabalhadores que participaram pelo público previsto e multiplicando por 100.
Se 160 de 200 trabalhadores participaram, a taxa foi de 80%. Conte cada pessoa uma única vez nesse indicador. Para analisar atividades específicas, acompanhe também a participação em cada ação.
Objetivos do Plano de SIPAT
Um bom modelo de plano de SIPAT deve estabelecer objetivos claros. Entre os principais, estão:
- Promover a consciência sobre segurança, saúde, meio ambiente e qualidade de vida.
- Engajar trabalhadores e lideranças nas ações da campanha.
- Reduzir comportamentos de risco e prevenir acidentes.
- Fortalecer a cultura organizacional de cuidado e prevenção.
- Cumprir as exigências legais da NR-5 (CIPA).

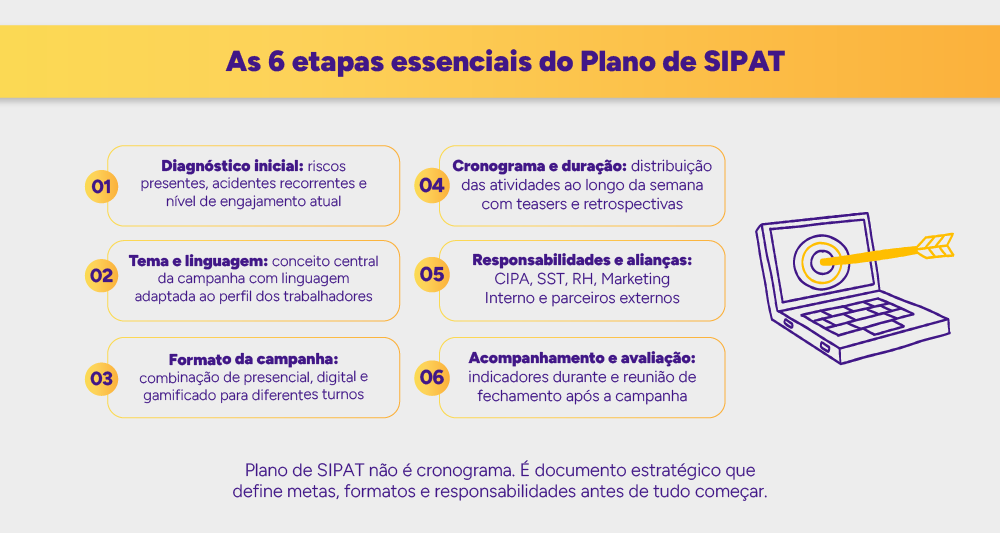

Etapas essenciais de um Modelo de Plano de SIPAT
1. Diagnóstico Inicial
Antes de definir qualquer atividade, é essencial entender o contexto da empresa. Portanto, questões como:
- Quais são os principais riscos presentes?
- Quais acidentes ou doenças mais ocorrem?
- Como está o nível de engajamento dos trabalhadores?
Além disso, esse levantamento pode ser feito com base em dados de SST, pesquisas internas e conversas com a CIPA.
2. Definição de Tema e Linguagem
Campanhas com um tema central tendem a gerar maior impacto. Pode ser algo como:
- “Segurança começa por você.”
- “Prevenir é um ato de coragem.”
- “Cultura de segurança: todos somos protagonistas.”
Ademais, a linguagem também deve estar alinhada ao perfil dos trabalhadores: simples, direta e com conteúdo que faça sentido na rotina deles.
3. Formato da Campanha
Hoje, é comum que as SIPATs combinem ações presenciais com atividades digitais. Logo, um modelo de plano de SIPAT moderno pode incluir:
- Palestras e bate-papos presenciais.
- Dinâmicas de grupo e DDS.
- Conteúdos digitais gamificados (quiz, podcast, vídeos curtos).
- Ações interativas como desafios, enquetes ou campanhas de fotos.
Essa diversidade de formatos, portanto, aumenta as chances de engajamento e amplia o alcance da campanha, inclusive para trabalhadores de diferentes turnos e unidades.

4. Cronograma e duração
A maioria das SIPATs ocorre em uma semana, mas o impacto pode ser potencializado com uma boa distribuição de atividades. Assim, um modelo de cronograma pode ser:
- Segunda: Abertura oficial com liderança + palestra de impacto com convidado externo;
- Terça: Roda de conversa com trabalhadores + quiz sobre normas internas;
- Quarta: DDS temático + dinâmica de simulação de acidente e resposta;
- Quinta: Painel com especialistas + podcast com trabalhadores contando boas práticas;
- Sexta: Feira de saúde (com parceiros) + entrega de certificados + sorteios.
Aliás, não se esqueça de prever ações de reforço antes e depois da campanha, como teasers e retrospectivas.
5. Responsabilidades e Alianças
O modelo de plano de SIPAT deve distribuir as responsabilidades entre diferentes áreas:
- CIPA;
- Técnicos de SST;
- Recursos Humanos;
- Marketing Interno.
Além disso, é recomendado firmar parcerias com fornecedores, especialistas e plataformas de conteúdo para enriquecer as atividades.
6. Acompanhamento e Avaliação
Ao longo da campanha, acompanhe indicadores como:
- Número de participantes por ação;
- Tempo médio de participação;
- Feedbacks recebidos;
- Resultados de quizzes ou dinâmicas.
Isso porque, após a SIPAT, é fundamental que uma reunião de fechamento consolide os aprendizados e proponha melhorias para o ano seguinte.
Leia também:
- Cronograma para SIPAT: planejando com eficiente e estratégica
- Como organizar uma SIPAT passo a passo
- Programa para SIPAT 2026: o que é, como montar e por que é essencial
Boas Práticas para um Plano de SIPAT Eficiente
- Planeje com antecedência: Comece o plano pelo menos 60 dias antes da data prevista.
- Foque na experiência: Pense em como tornar a SIPAT envolvente, leve e relevante.
- Aproveite tecnologias: Plataformas interativas ajudam a ampliar o acesso e a mensuração.
- Comunique bem: Use cartazes, WhatsApp, intranet e DDS para divulgar a campanha.
- Valorize os trabalhadores: Estimule a participação com reconhecimento, certificados e prêmios simbólicos.

Conclusão
Criar um bom modelo de plano de SIPAT é um dos principais passos para garantir que a campanha cumpra seu papel, ou seja, gerar impacto real na cultura de segurança da empresa. Assim, com planejamento, conteúdo relevante e uma execução cuidadosa, é possível transformar uma semana pontual em um movimento duradouro.
Portanto, se você busca inspiração ou precisa de ajuda para colocar esse plano em prática, conheça a Weex e transforme a sua SIPAT em uma verdadeira ferramenta de educação e engajamento.
Perguntas frequentes sobre Modelo de Plano de SIPAT:
A NR-5 prevê que a programação da SIPAT seja definida pela CIPA, que deve promovê-la anualmente em conjunto com o SESMT, onde houver. Documentar as decisões ajuda a acompanhar a execução. A norma não estabelece um modelo específico de aprovação do plano de SIPAT. Consulte o item 5.3.1, alínea “i”, da NR-5.
Para uma primeira SIPAT, o modelo deve ser simplificado sem perder os elementos estratégicos essenciais. O diagnóstico inicial pode ser mais rápido, baseado em dados de afastamentos e na percepção do SESMT sobre os principais riscos. O cronograma pode ser comprimido, com foco em três a quatro atividades de alto impacto em vez de uma programação densa de cinco dias.
O tema deve ser simples e direto, escolhido com base no risco mais relevante para os trabalhadores. A comunicação deve começar pelo menos 30 dias antes, mesmo em empresas menores, para gerar expectativa. O mais importante é que a primeira edição deixe uma impressão positiva, pois ela cria o padrão de referência para todas as edições seguintes.
Estime o orçamento a partir das atividades previstas e de cotações. Separe conteúdo, comunicação, infraestrutura, tecnologia e reconhecimento dos participantes. Verifique o que cada contratação inclui para evitar custos duplicados.
O DDS integrado à SIPAT funciona melhor quando é conduzido pelo próprio líder imediato da equipe, e não por um especialista externo. Essa escolha humaniza o momento e cria conexão com a rotina real dos trabalhadores. O conteúdo do DDS deve ser curto, entre 5 e 10 minutos, com um tema diretamente ligado ao dia a dia daquela equipe específica. Incluir uma pergunta aberta no início, como “o que você já viu acontecer na sua área que poderia ter sido evitado?”, transforma o DDS em um diálogo em vez de um monólogo. Quando o DDS é seguido de um desafio ou quiz relacionado ao tema do dia, ele se integra organicamente à lógica da campanha e reforça a narrativa progressiva da SIPAT ao longo da semana.
Recomenda-se reunir o plano, a programação, os materiais utilizados, os registros de participação e a avaliação da campanha. O item 5.9.2 da NR-5 prevê que a documentação referente à CIPA seja mantida no estabelecimento, à disposição da inspeção do trabalho, por no mínimo cinco anos.
